Nghiệm thu phần thô nhà ở: 7 mốc kiểm tra trước khi hoàn thiện

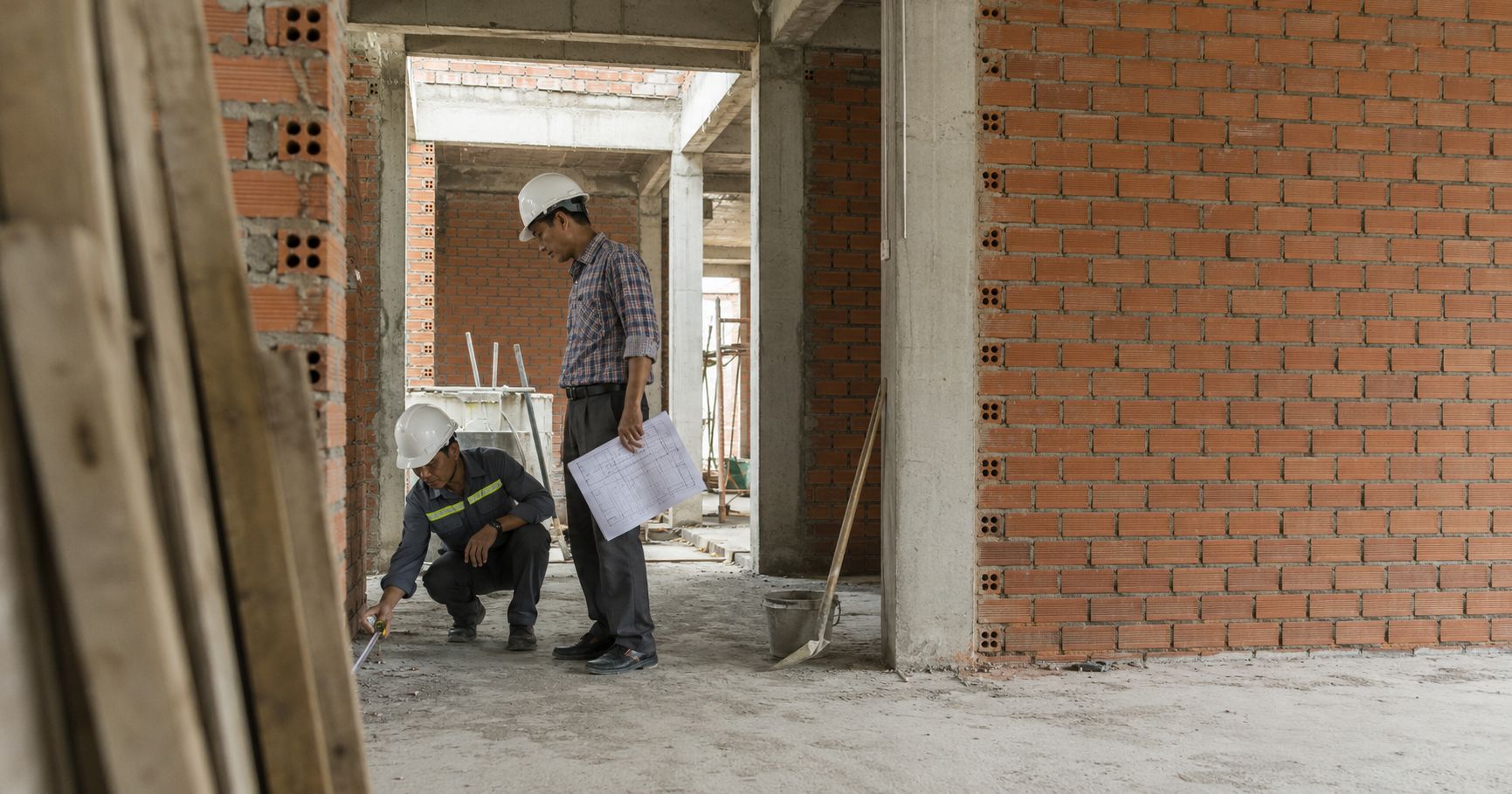

Kỹ sư nghiệm thu phần thô nhà ở tại công trường nhà phố Việt Nam

Nghiệm thu phần thô không phải là đợi xây xong khung nhà rồi đi một vòng bằng mắt thường. Cách an toàn hơn là kiểm tra tại từng điểm dừng kỹ thuật, nhất là trước khi cốt thép, đường ống hoặc lớp chống thấm bị bê tông, vữa và gạch che kín.

Với người không chuyên, mục tiêu không phải tự tính kết cấu thay kỹ sư. Gia chủ cần biết hồ sơ nào phải có, thời điểm nào phải dừng để kiểm tra và câu hỏi nào nên đặt ra. Bài viết này trả lời nghiệm thu phần thô cần kiểm tra gì bằng bảy mốc dễ theo dõi, đồng thời tránh áp dụng một con số chung cho mọi ngôi nhà.

Nếu đang chuẩn bị xây mới, bạn nên đặt các mốc kiểm tra này ngay trong quy trình xây nhà từ móng đến mái và tiến độ thi công. Khi đó, nhà thầu biết lúc nào phải báo nghiệm thu, còn chủ nhà không rơi vào tình huống “đã đổ bê tông rồi mới nhớ kiểm tra thép”.

● Checklist công trường · Cập nhật 2026

Trả lời nhanh: nghiệm thu phần thô cần kiểm tra gì?

Bấm vào từng câu hỏi để xem phần tóm tắt trước khi đọc hướng dẫn chi tiết.

01 - Nghiệm thu phần thô gồm những nhóm nào?
Tối thiểu cần rà tim mốc và móng; cốt thép, cốp pha, chi tiết chờ; bê tông; cột, dầm, sàn; tường và ô cửa; MEP âm; chống thấm. Phạm vi cuối cùng phải theo bản vẽ và hợp đồng của công trình.
Chủ nhà có thể tham gia, đối chiếu hồ sơ và yêu cầu giải trình. Các đánh giá về chịu lực, sai số hoặc phương án sửa chữa phải do người có chuyên môn phụ trách, không nên kết luận chỉ bằng cảm giác.
Chỉ chuyển bước khi nội dung kiểm tra đã có kết luận, điểm chưa phù hợp đã được xử lý hoặc có phương án được chấp thuận, và biên bản nghiệm thu phần thô hay biên bản công việc liên quan đã được xác nhận.
Nguyên tắc quan trọng: bản vẽ, chỉ dẫn kỹ thuật, hợp đồng, mẫu vật tư được duyệt và kết quả thí nghiệm mới là căn cứ; không lấy thông số trên một bài mạng để thay cho hồ sơ của ngôi nhà.

1. Nghiệm thu phần thô là gì và nên thực hiện lúc nào?

Nghiệm thu phần thô là quá trình đối chiếu công việc thực tế với hồ sơ thiết kế, yêu cầu kỹ thuật, vật liệu đã thống nhất và tiêu chuẩn áp dụng. Việc này gồm nhiều lần kiểm tra trong quá trình thi công, không chỉ có một buổi nghiệm thu cuối giai đoạn.

Cần phân biệt hai việc: nghiệm thu công việc trước khi bị che khuất, chẳng hạn thép sàn trước khi đổ bê tông; và nghiệm thu bộ phận hoặc giai đoạn trước khi chuyển sang hoàn thiện. Theo Điều 22 Nghị định 207/2026/NĐ-CP, biên bản có thể lập cho từng công việc hoặc lập chung cho nhiều công việc của một hạng mục theo trình tự thi công. Kết luận phải nêu chấp nhận hay không chấp nhận, yêu cầu sửa chữa và việc có đồng ý triển khai bước tiếp theo hay không.

Dễ nhớ: việc gì sắp bị che kín thì phải kiểm tra, chụp ảnh và xác nhận trước. Đây là điểm khác biệt giữa một quy trình nghiệm thu phần thô có kiểm soát và việc chỉ đi xem công trình khi mọi thứ đã hoàn thành.

2. Bảy mốc nghiệm thu phần thô chủ nhà không nên bỏ qua

2.1. Tim mốc, ranh xây dựng và phần móng

Ở mốc đầu tiên, hãy đối chiếu ranh xây dựng, vị trí trục, cao độ chuẩn và kích thước móng với bản vẽ. Nếu có cọc, cần rà nhật ký thi công, vị trí và các hồ sơ kiểm tra liên quan. Không tự đặt một mức sai số chung; kỹ sư phải đối chiếu đúng loại cấu kiện và tiêu chuẩn được công trình lựa chọn.

Trong nghiệm thu phần thô ở phần móng, cần ghi nhận cả hiện trạng nền đất, hố móng, bê tông lót, cốt thép chờ và điều kiện thoát nước trước khi đổ. Sai lệch ở đây thường khó sửa khi công trình đã lên tầng.

2.2. Cốt thép, cốp pha và chi tiết chờ trước khi đổ bê tông

Ở mốc nghiệm thu phần thô này, đối chiếu đường kính, số lượng, vị trí, khoảng cách, nối và neo thép theo bản vẽ kết cấu. Kiểm tra cục kê, khoảng bảo vệ, vệ sinh trong cốp pha, độ kín khít, hệ chống đỡ và các ống, hộp kỹ thuật chờ. Các con số như “nối 30d–40d” hay “lớp bảo vệ 2–3 cm” không thể áp dụng đồng loạt vì còn phụ thuộc cấu kiện, điều kiện làm việc và hồ sơ thiết kế.

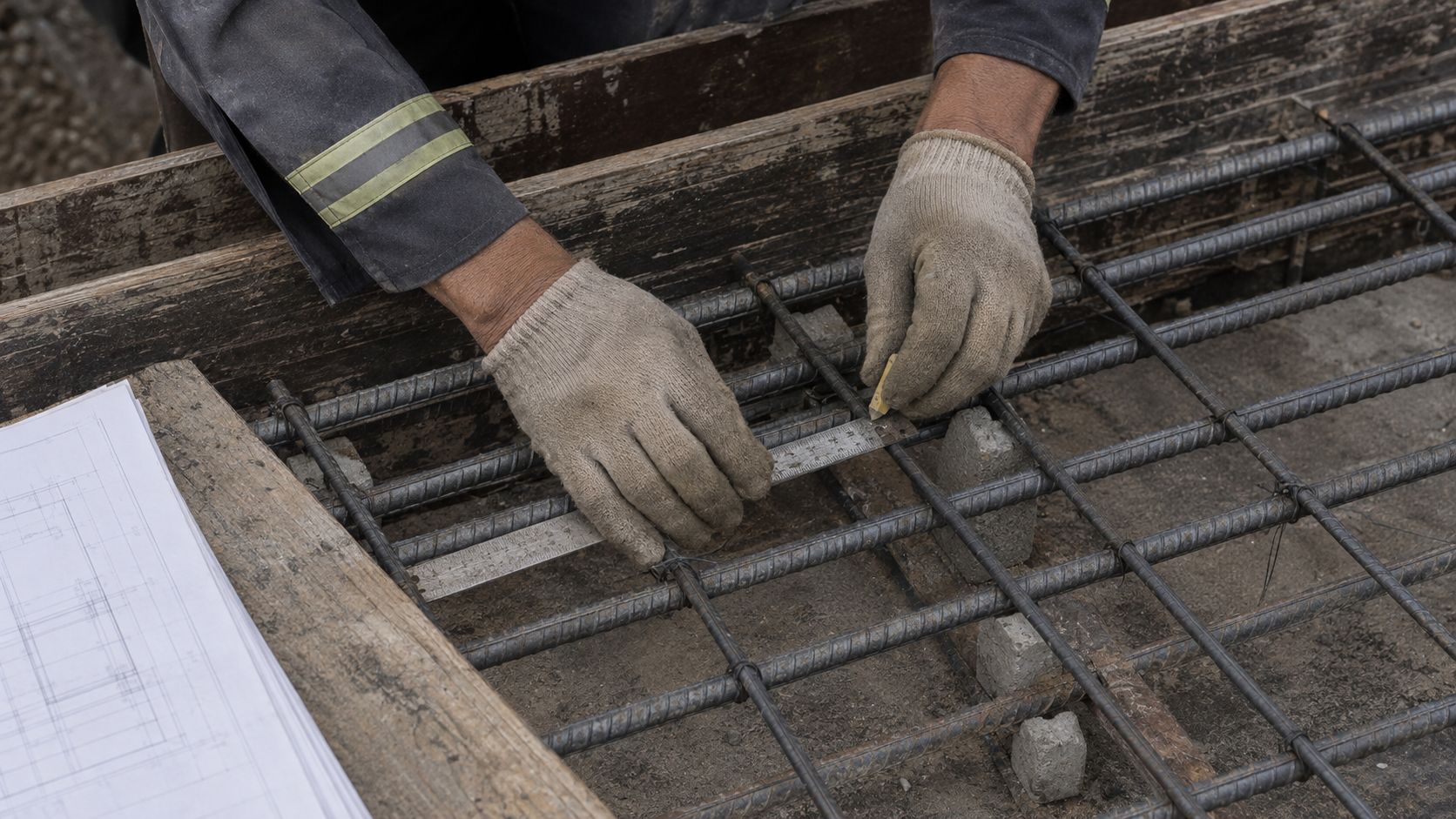

Kiểm tra cốt thép khi nghiệm thu phần thô trước lúc đổ bê tông
Cốt thép, cục kê, cốp pha và chi tiết chờ cần được đối chiếu với bản vẽ trước khi bị bê tông che kín.

2.3. Bê tông tươi, lấy mẫu và quá trình đổ

Khi bê tông đến công trường, kiểm tra phiếu giao nhận, loại bê tông, thông tin mẻ trộn và yêu cầu độ sụt theo hồ sơ đặt hàng. Việc lấy mẫu, chế tạo mẫu và thử độ sụt nên thực hiện theo kế hoạch kiểm soát chất lượng; TCVN 3105:2022 hướng dẫn lấy và bảo dưỡng mẫu, còn TCVN 3106:2022 quy định phương pháp xác định độ sụt.

Nghiệm thu phần thô tại mốc này còn quan sát trình tự đổ, đầm, chiều cao xả, mạch ngừng và việc bảo dưỡng sau đổ. Không nên mặc định mọi xe bê tông đều có cùng giới hạn thời gian vận chuyển hoặc mọi nhà đều dùng một mác bê tông; các yêu cầu đó phải khớp thiết kế, cấp phối và điều kiện cung ứng.

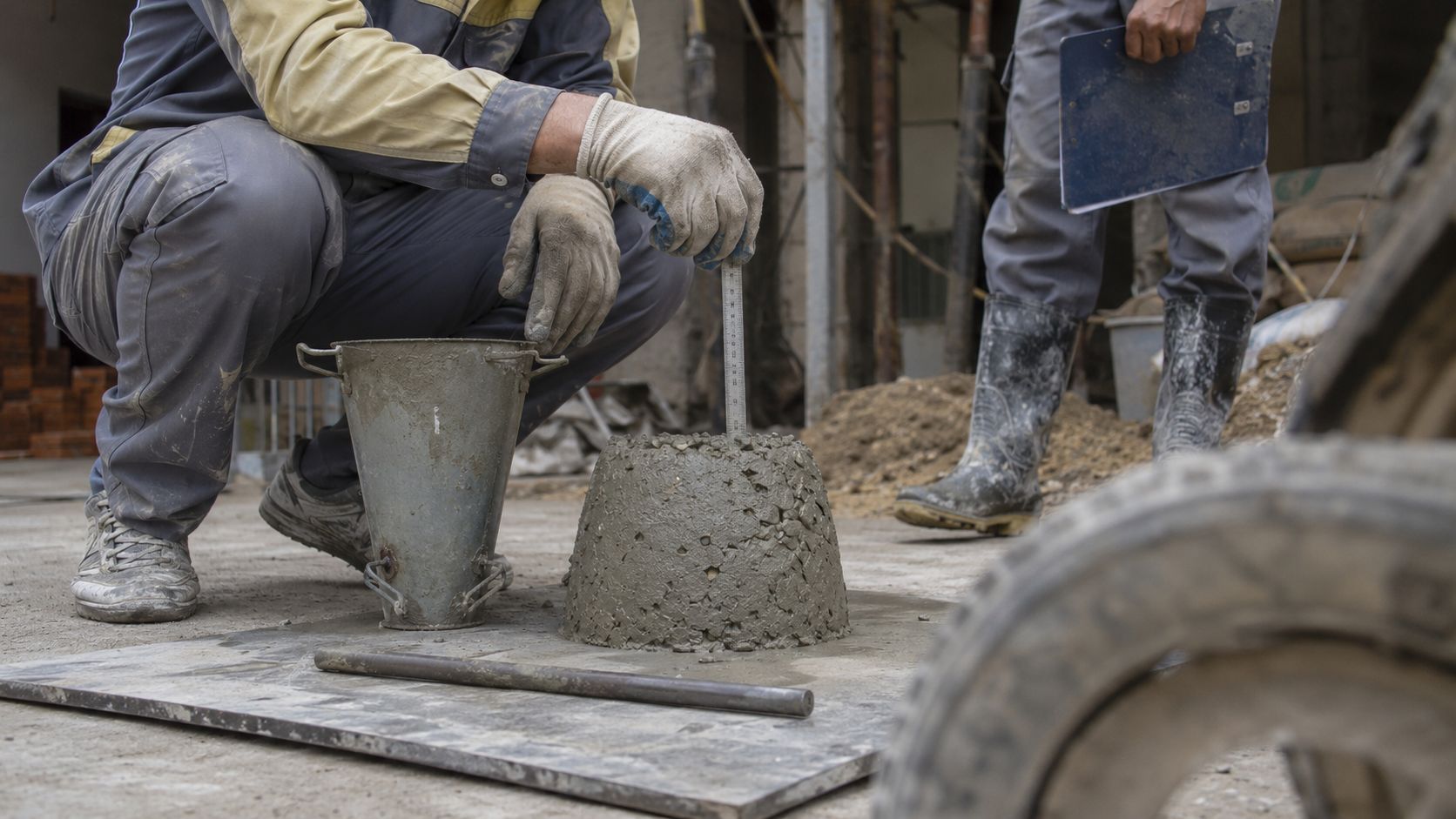

Thử độ sụt bê tông tươi tại công trường nhà phố
Phiếu giao nhận, độ sụt và mẫu thử cần được ghi nhận theo kế hoạch kiểm soát chất lượng của công trình.

2.4. Cột, dầm, sàn sau tháo cốp pha

Sau khi tháo cốp pha đúng thời điểm, kiểm tra kích thước, cao độ, độ thẳng, độ phẳng và bề mặt cấu kiện. Ghi nhận vị trí rỗ, hở cốt liệu, nứt, sứt cạnh hoặc sai khác hình học. Không tự trám một khuyết tật có khả năng liên quan đến kết cấu; cần để kỹ sư đánh giá nguyên nhân và chấp thuận biện pháp xử lý.

Hồ sơ nghiệm thu phần thô nên lưu ảnh tổng thể và ảnh cận cảnh theo vị trí trục, tầng. Cách đặt tên ảnh rõ ràng giúp đối chiếu nhanh khi hoàn công hoặc khi cần kiểm tra lại sau này.

2.5. Tường xây, lanh tô và ô cửa

Khi nghiệm thu phần thô ở hạng mục tường, kiểm tra đúng loại gạch và vữa đã duyệt; độ thẳng, phẳng, đầy mạch; cách liên kết với cột, dầm; chi tiết tại vị trí giao tường và quanh ô cửa. Kích thước ô chờ phải khớp bản vẽ kiến trúc và thông số của hệ cửa đã chọn, không chỉ dựa vào thước Lỗ Ban.

TCVN 4085:2011 là một trong các căn cứ cho thi công và nghiệm thu kết cấu gạch đá. Tuy nhiên, checklist nghiệm thu phần thô vẫn phải bổ sung yêu cầu riêng của bản vẽ, vật liệu và biện pháp thi công tại công trình.

2.6. Hệ thống MEP âm tường, âm sàn

Trong nghiệm thu phần thô của MEP, trước khi tô trát hoặc cán nền cần rà vị trí ống cấp thoát nước, ống điện, hộp âm, đường chờ thiết bị và khoảng cách với kết cấu. Chụp ảnh tuyến ống kèm mốc đo để sau này biết chính xác vị trí khi khoan treo đồ hoặc sửa chữa.

Đường cấp nước cần thử kín hoặc thử áp; đường thoát cần thử dòng chảy và kiểm tra rò; ống điện cần kiểm tra khả năng luồn dây và tình trạng đầu chờ. Áp lực, thời gian giữ và tiêu chí đạt phải theo thiết kế, loại ống, hướng dẫn nhà sản xuất và phương án nghiệm thu được duyệt. Không dùng mức 8–10 kg/cm² trong 24 giờ như một công thức cho mọi hệ thống.

2.7. Chống thấm và thử nước khu vực ướt

Rà bề mặt nền, góc chân tường, cổ ống, phễu thu, chiều cao bo chống thấm, số lớp và định mức vật liệu theo tài liệu kỹ thuật. Sau khi lớp chống thấm đủ điều kiện thử, tiến hành thử nước theo biện pháp đã thống nhất và quan sát mặt dưới sàn, chân tường cùng khu vực liền kề.

Trong nghiệm thu phần thô, không nên mặc định phải ngâm sâu 10–15 cm hoặc luôn kéo dài 24–48 giờ. Mực nước, thời gian chờ khô, thời gian thử và điều kiện bảo vệ phải theo hệ vật liệu, thiết kế và chỉ dẫn được phê duyệt. Bạn có thể tham khảo thêm cách kiểm soát hạng mục này trong bài chống thấm sân thượng và tầng hầm.

3. Quy trình nghiệm thu phần thô dễ áp dụng tại công trường

Một quy trình nghiệm thu phần thô rõ ràng nên đi theo năm bước dưới đây. Nhà thầu có trách nhiệm tự kiểm tra trước khi mời nghiệm thu; chủ nhà và người giám sát không nên đến công trường chỉ để phát hiện những lỗi cơ bản mà đội thi công chưa rà soát.

1

Chuẩn bị căn cứBản vẽ, hợp đồng, vật tư duyệt, thay đổi thiết kế và tiêu chuẩn áp dụng.

2

Nhà thầu tự kiểmRà công việc, vệ sinh khu vực và gửi yêu cầu nghiệm thu đúng mốc.

3

Kiểm tra hiện trườngĐo, quan sát, thử nghiệm và đối chiếu hồ sơ theo đúng phạm vi.

4

Ghi điểm chưa đạtNêu vị trí, hiện trạng, người phụ trách, thời hạn và cách xác nhận lại.

5

Xác nhận chuyển bướcKý biên bản khi đủ điều kiện; lưu ảnh và hồ sơ phục vụ hoàn công.

Khi tổ chức nghiệm thu phần thô theo từng mốc, biên bản nghiệm thu phần thô hoặc biên bản cho từng công việc cần ghi rõ thời gian, địa điểm, thành phần, nội dung, kết luận và yêu cầu khắc phục nếu có. Hồ sơ ảnh không thay thế biên bản, nhưng giúp chứng minh điều kiện thực tế trước khi cấu kiện bị che khuất.

Nếu chủ nhà không có chuyên môn hoặc không thể theo công trình thường xuyên, nên thống nhất phạm vi với người giám sát thi công xây nhà. Người giám sát cần độc lập trong đánh giá, bám hồ sơ và có quyền yêu cầu dừng công việc kế tiếp khi điều kiện chưa đạt.

4. Checklist nghiệm thu phần thô 7 mốc

Checklist nghiệm thu phần thô dưới đây được rút thành bảy câu hỏi để gia chủ lưu trên điện thoại. Bộ nhắc việc này giúp buổi nghiệm thu phần thô đi đúng trọng tâm. Mỗi câu trả lời “có” vẫn cần bằng chứng phù hợp như bản vẽ đối chiếu, số đo, phiếu giao nhận, kết quả thử, ảnh hiện trường hoặc xác nhận của kỹ sư.

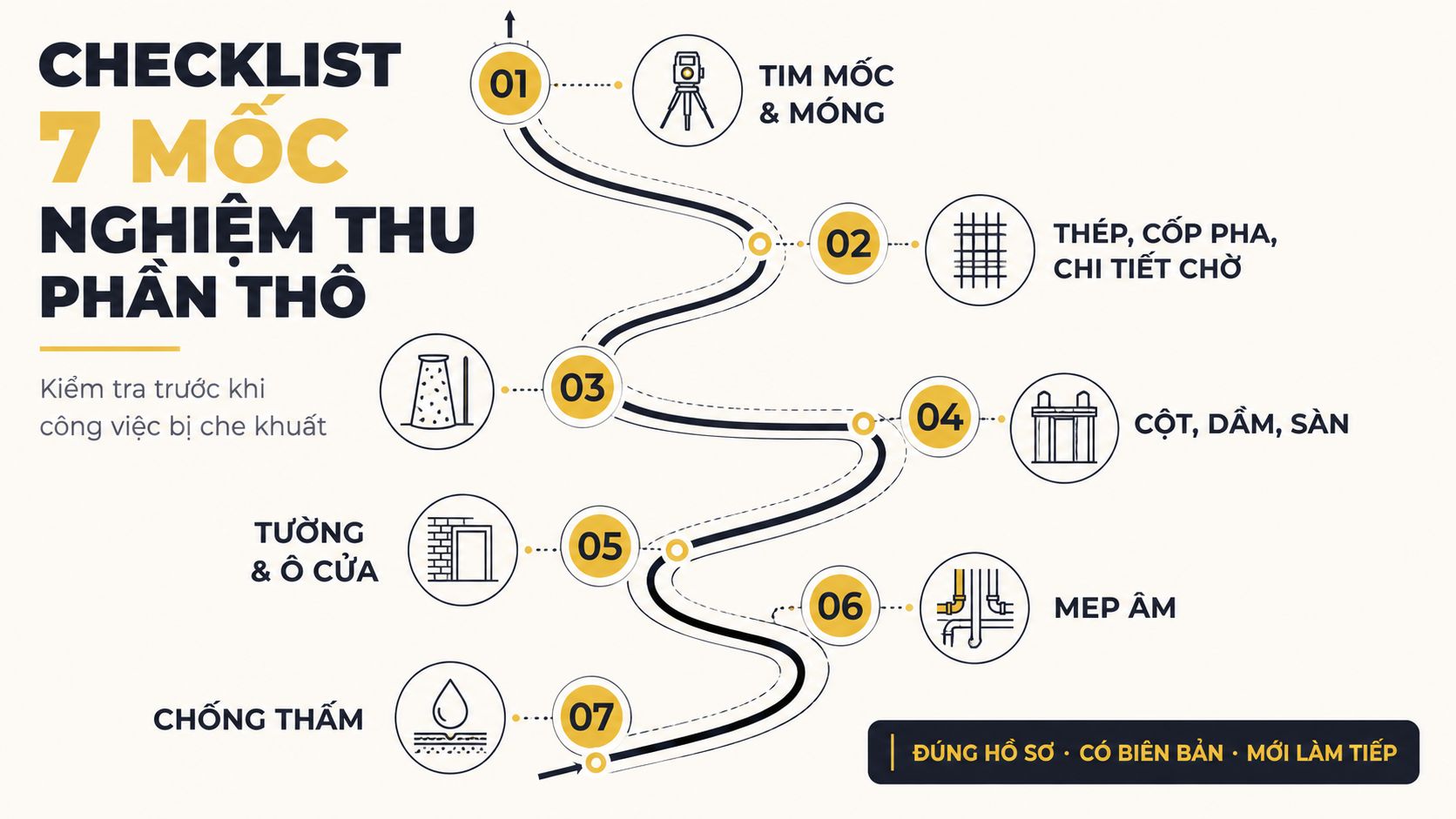

Infographic checklist nghiệm thu phần thô gồm 7 mốc kiểm tra
Bảy mốc gồm tim mốc và móng; thép và cốp pha; bê tông; khung sau tháo cốp pha; tường; MEP âm; chống thấm.

  • Tim mốc và móng: vị trí, cao độ, kích thước và hồ sơ cọc đã khớp bản vẽ?
  • Thép và cốp pha: đúng cấu tạo, cục kê, chi tiết chờ, vệ sinh và chống đỡ?
  • Bê tông: phiếu giao nhận, độ sụt, mẫu thử, quá trình đổ và bảo dưỡng đã được ghi nhận?
  • Khung chịu lực: kích thước, cao độ, bề mặt và khuyết tật sau tháo cốp pha đã được đánh giá?
  • Tường và ô cửa: vật liệu, liên kết, độ thẳng, mạch vữa và kích thước ô chờ đã đúng?
  • MEP âm: tuyến ống, đầu chờ, thử kín, thử dòng chảy và ảnh định vị đã đủ?
  • Chống thấm: xử lý chi tiết, lớp vật liệu, thử nước và biện pháp bảo vệ đã đạt?

5. Năm lỗi khiến nghiệm thu phần thô mất tác dụng

  • Đợi cuối giai đoạn mới kiểm tra: lúc này thép, MEP và nhiều chi tiết đã bị che kín.
  • Dùng con số truyền miệng: mác bê tông, nối thép, lớp bảo vệ hay áp lực thử phải theo hồ sơ cụ thể.
  • Chỉ chụp ảnh mà không có kết luận: ảnh cần gắn vị trí, thời gian và biên bản liên quan.
  • Sửa lỗi bằng trao đổi miệng: điểm chưa đạt nên có người phụ trách, thời hạn và lần xác nhận lại.
  • Thanh toán không gắn mốc chất lượng: tiến độ thanh toán nên bám hợp đồng, khối lượng và kết quả nghiệm thu.

Nghiệm thu phần thô hiệu quả còn phụ thuộc sự minh bạch của vật tư và chi phí. Một lần nghiệm thu phần thô không thể bù cho phụ lục vật liệu mơ hồ. Trước khi thi công, gia chủ nên đọc kỹ dự toán xây dựng và phụ lục vật liệu; trong quá trình làm, lưu hồ sơ để chuẩn bị hồ sơ hoàn công nhà ở.

6. Câu hỏi thường gặp

Các câu trả lời ngắn giúp chủ nhà hiểu đúng phạm vi và cách lưu hồ sơ nghiệm thu.

Khi nghiệm thu phần thô trước hoàn thiện, cần kiểm tra lại khung chịu lực, tường và ô cửa, MEP âm, chống thấm, cao độ liên quan và toàn bộ điểm chưa đạt từ các biên bản trước. Không nên dùng buổi kiểm tra cuối để thay cho các lần nghiệm thu trước khi che khuất.
Cấu trúc biên bản có thể tham khảo chung, nhưng phạm vi và tiêu chí phải theo công việc, hồ sơ thiết kế, hợp đồng và tiêu chuẩn áp dụng của từng công trình. Không nên sao chép nguyên checklist của nhà khác.
Không nhất thiết nếu đã có người giám sát đủ năng lực và cơ chế báo cáo rõ. Tuy nhiên, chủ nhà nên tham gia các mốc lớn, nhận biên bản, ảnh và danh sách tồn tại trước khi xác nhận thanh toán hoặc chuyển giai đoạn.
Nên lưu bản vẽ và thay đổi đã duyệt, tài liệu vật liệu, phiếu giao nhận, kết quả đo và thử nghiệm, biên bản từng công việc, ảnh định vị, danh sách sửa chữa cùng bản vẽ hoàn công liên quan.

7. Kết luận: kiểm tra đúng mốc quan trọng hơn kiểm tra thật nhiều

Nghiệm thu phần thô tốt là một chuỗi kiểm soát có căn cứ: biết việc gì sắp bị che kín, đối chiếu đúng hồ sơ, ghi nhận điểm chưa đạt và chỉ cho làm tiếp khi đủ điều kiện. Gia chủ không cần thay kỹ sư tính toán, nhưng cần giữ quyền được biết, được kiểm tra và được nhận hồ sơ rõ ràng.

Hãy dùng checklist nghiệm thu phần thô như danh sách nhắc việc, không phải bảng tiêu chuẩn thay thế thiết kế. Nếu lựa chọn dịch vụ xây nhà trọn gói, nên yêu cầu nhà thầu ghi các mốc mời nghiệm thu, đầu mối chịu trách nhiệm và hồ sơ bàn giao ngay trong hợp đồng.

Tư vấn cùng M16 Home

Cần xây nhà với các mốc kiểm tra rõ từ đầu?

Gửi M16 Home quy mô, vị trí và kế hoạch xây dựng để được trao đổi sơ bộ về thiết kế, dự toán, tiến độ và cách tổ chức kiểm soát chất lượng phù hợp.

Nguồn đối chiếu: Nghị định 207/2026/NĐ-CP, hiệu lực từ 01/07/2026; TCVN 4453:1995 về thi công và nghiệm thu kết cấu bê tông cốt thép toàn khối; TCVN 4085:2011 về kết cấu gạch đá.

Phương pháp lấy mẫu và thử bê tông được đối chiếu thêm với TCVN 3105:2022, TCVN 3106:2022 và TCVN 3118:2022. Bài viết mang tính hướng dẫn chung; tiêu chí nghiệm thu cuối cùng phải theo hồ sơ và tiêu chuẩn áp dụng của từng công trình.
